民权县生活垃圾焚烧发电项目提前完成主厂房垃圾池结构到顶

发布日期:2021-06-20浏览次数:90发布作者:本站编辑

6月20日19:26,由公司承建的民权县生活垃圾焚烧发电项目提前完成主厂房垃圾池结构到顶,为后续设备安装、屋面止水等工序施工奠定了良好的基础。

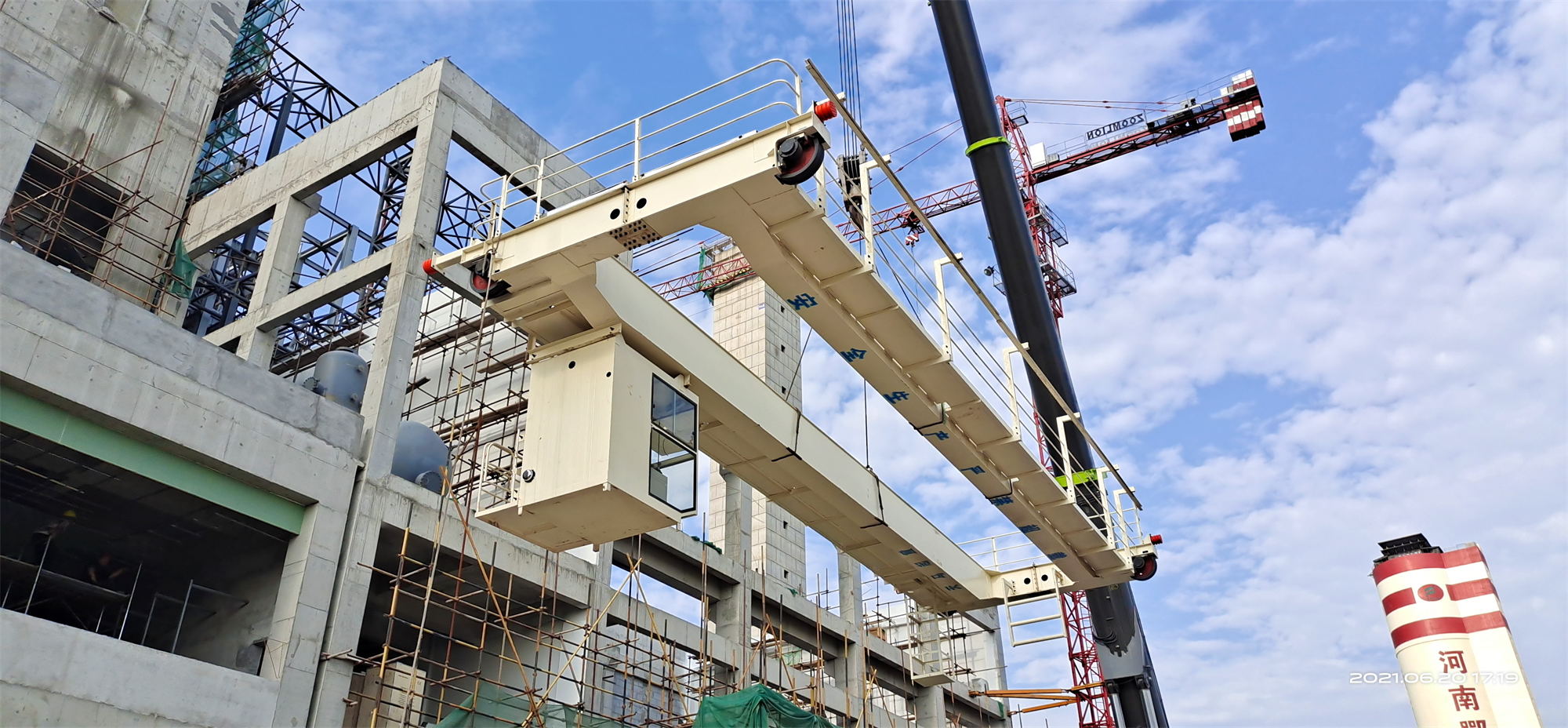

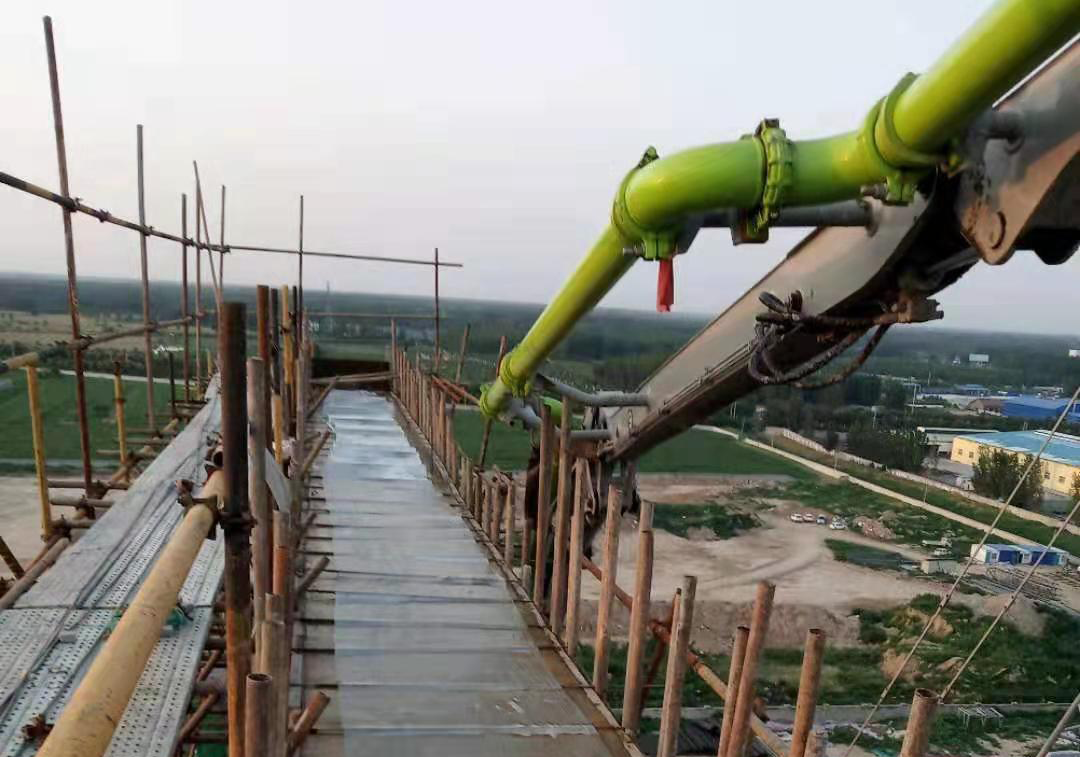

主厂房垃圾池结构施工仅用7个月时间,提前10天顺利完成工期节点目标。自去年9月底开始进场施工,公司项目管理团队精心组织,周密协调,充分发挥主观能动性,采取多种措施,克服近2个月时间环保督查、春节放假影响,45天完成垃圾池底板浇筑,2个月完成垃圾池出零米。同日,该项目汽轮机与卸料平台屋面首跨网架顺利吊装就位,标志着项目汽机专业安装、主厂房钢结构安装工作全面展开。

目前,项目施工正值夏季高温与雨季,项目部将采取合理调整作业时间、加大资源投入、强化安全管理等多种措施,克服极端天气不利条件影响,有序推进项目施工连续进行,确保项目按期高标准竣工交付投产。
